07 项目成本管理

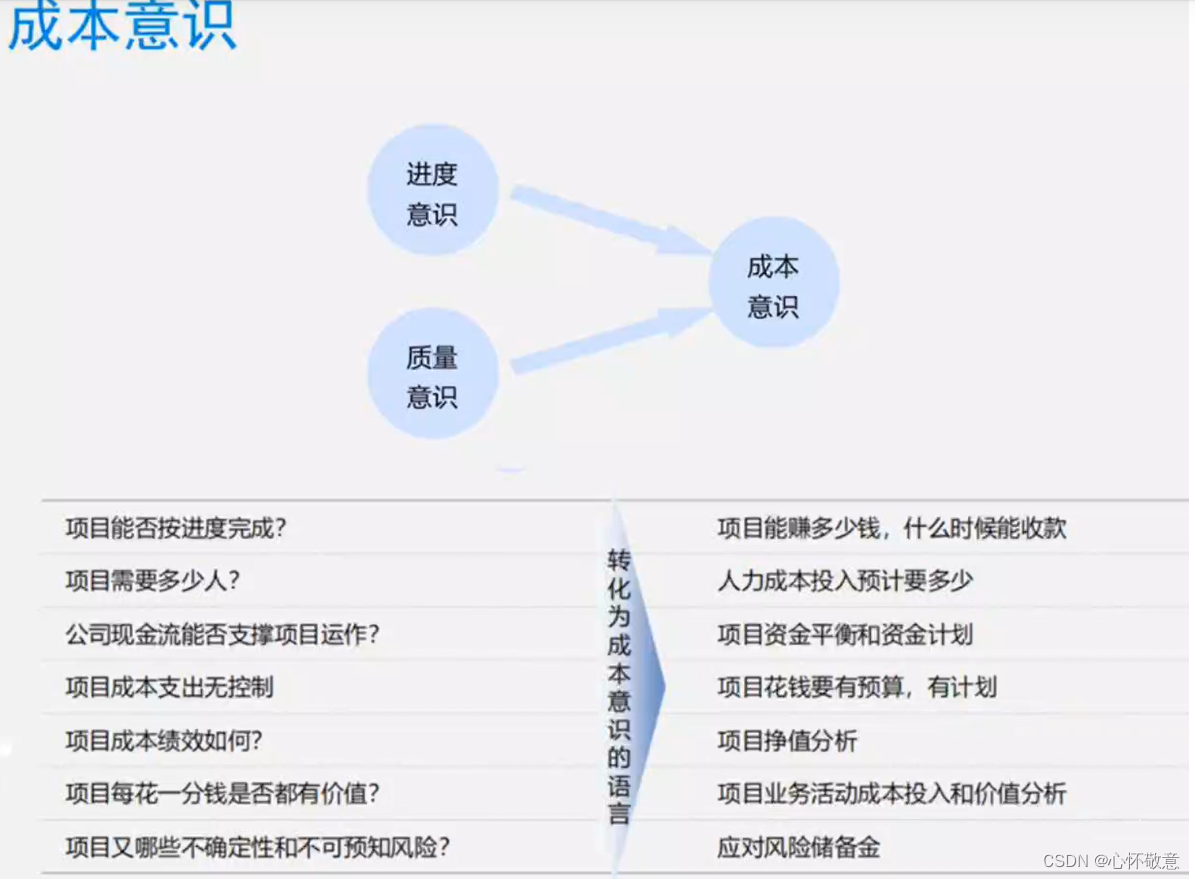

成本管理
为成功实现项目需要付出什么样的成本和代价

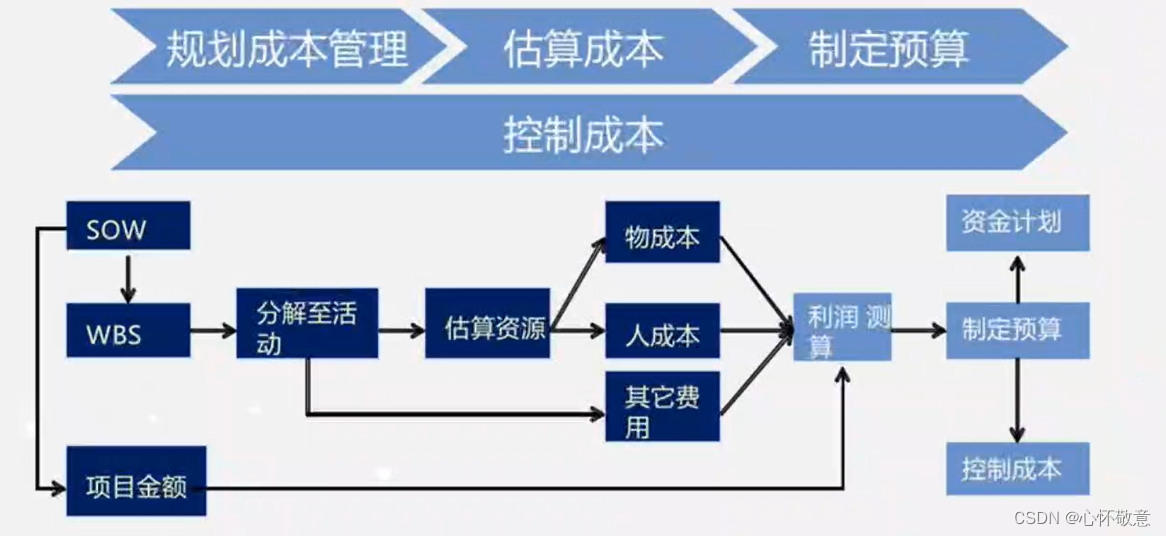

项目成本管理过程
项目成本管理包括为使项目在批准的预算内完成而对成本进行规划、估算、预算、融资、筹资、管理和控制的各个过程,从而确保项目在批准的预算内完工。

规划成本管理
目的:确定如何估算、预算、管理、监督和控制项目成本的过程;
作用:在整个项目期间为如何管理项目成本提供指南和方向。本过程仅开展一次或仅在项目预定义点开展。
[外链图片转存失败,源站可能有防盗链机制,建议将图片保存下来直接上传(img-kr8Q08jW-1655614304649)(pic/image-20220619093203014.png)]
成本管理计划
描述将如何规划、安排和控制项目成本

估算成本
目的:对完成项目工作所需资源成本进行近似估算的过程。
作用:确定项目所需的资金
[外链图片转存失败,源站可能有防盗链机制,建议将图片保存下来直接上传(img-pyNiAYrZ-1655614304651)(pic/image-20220619105659881.png)]
项目进展与估算类型
在项目生命周期,项目估算的准确性将随着项目的进展而逐步提高。
[外链图片转存失败,源站可能有防盗链机制,建议将图片保存下来直接上传(img-nE89qbhG-1655614304651)(pic/image-20220619110201807.png)]

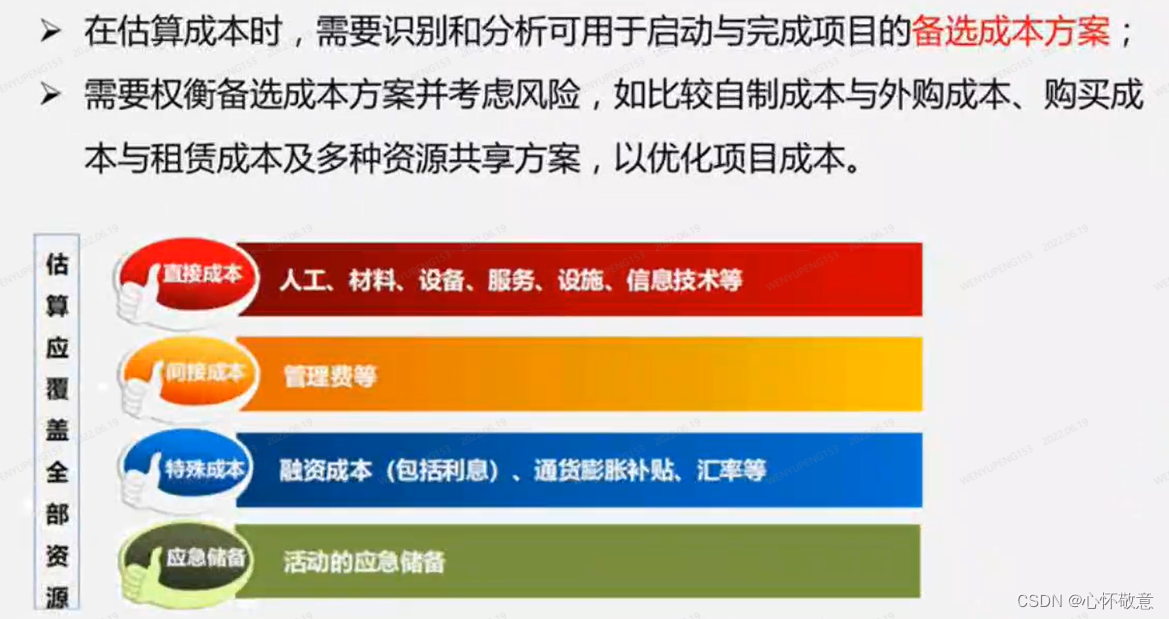

在估算成本时,需要识别和分析可用于启动与完成项目的备选成本方案;
需要权衡备选成本方案并考虑风险;

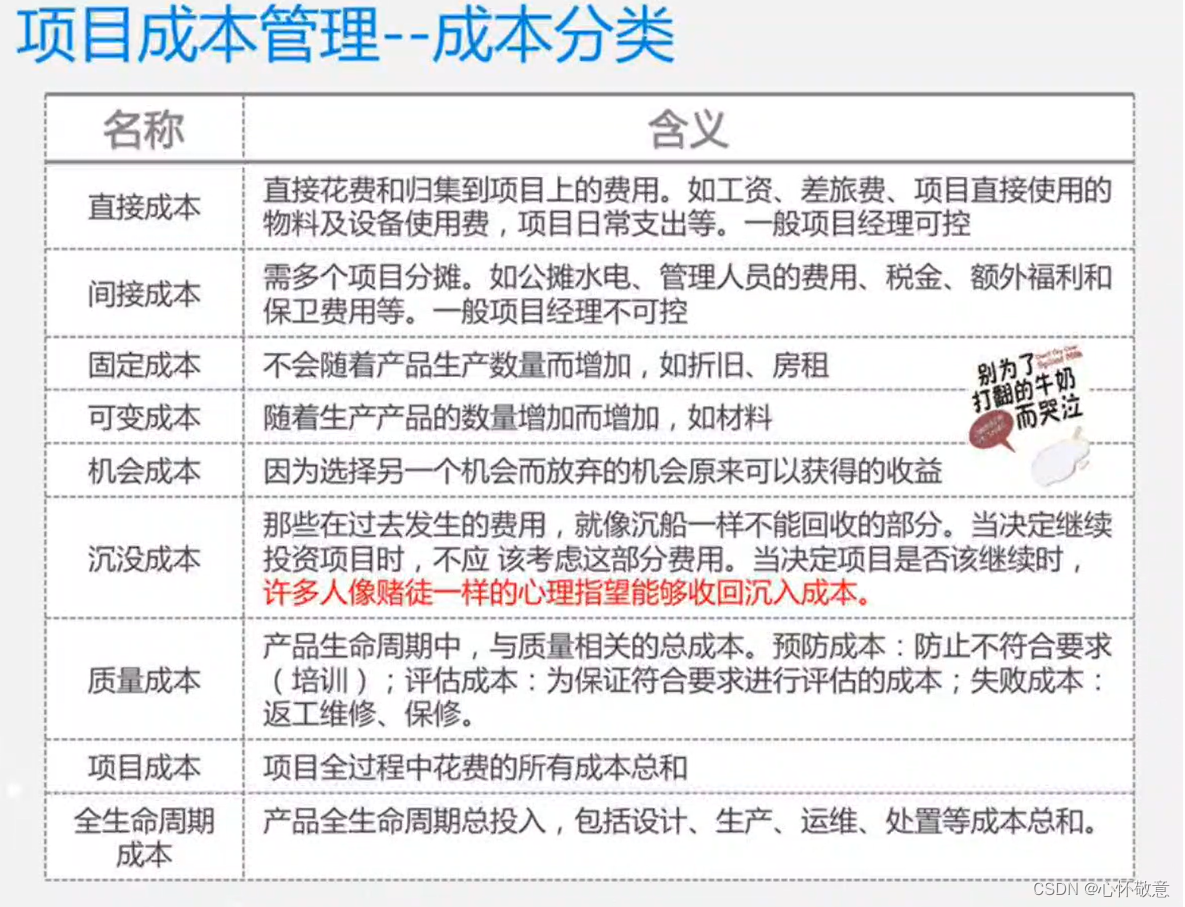

进行成本估算,需要考虑项目收费的全部资源。
成本估算的工具与技术
专家判断
应征求具有专业知识或接受过相关培训的个人或小组的意见;
类比估算
类比估算是一种使用相似活动或项目历史数据,来估算当前活动或项目的持续时间或成本的技术。
参数估算
一种基于历史数据和项目参数,使用某种算法来计算成本或者持续时间的估算技术。
参数估算在由数据库、参数模型时使用,可靠性一般高于类比估算。

自下而上估算
估算个体,逐层汇总。
自下而上估算的准确性及其本身所需的成本,通常取决于单个活动或工作包的规模和复杂程度。

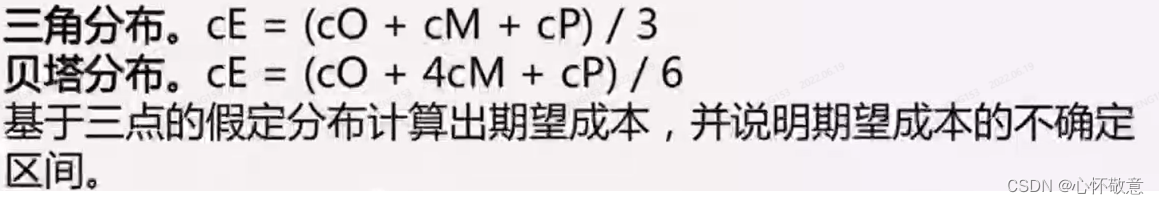

三点估算
基于最可能成本(cM)、最乐观成本(cO)、最悲观成本(cP)进行成本估算。

数据分析-应急储备

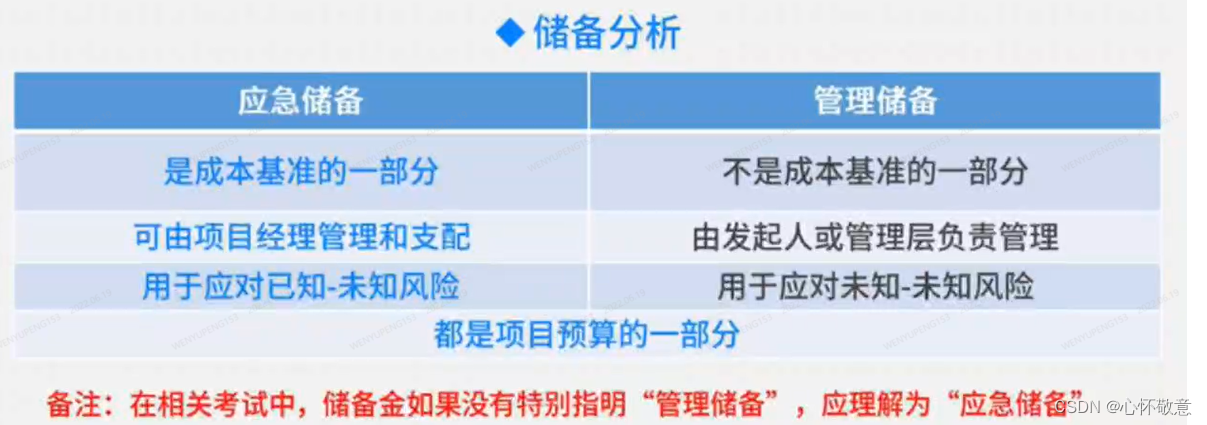

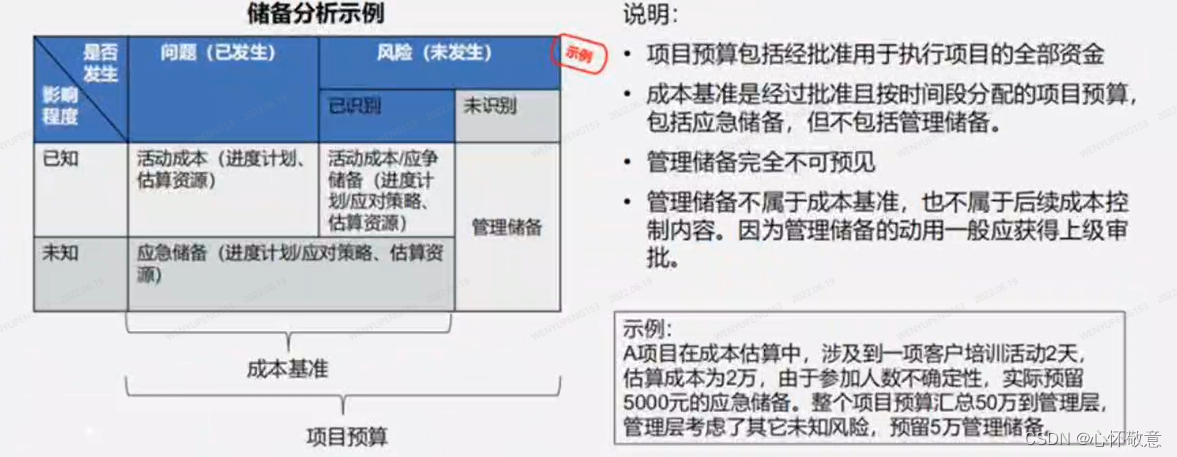

应急储备针对“已知-未知”风险,应急储备包含在基准中,项目经理有权使用。随着项目信息越来约明确,可以动用、减少或取消应急储备。
应急储备是成本基准的一部分,也是项目整体资金需求的一部分。
输出
成本估算
包含对完成项目工作所需的成本,应对已识别风险的应急储备,以及应对计划外工作的管理储备的量化估算。

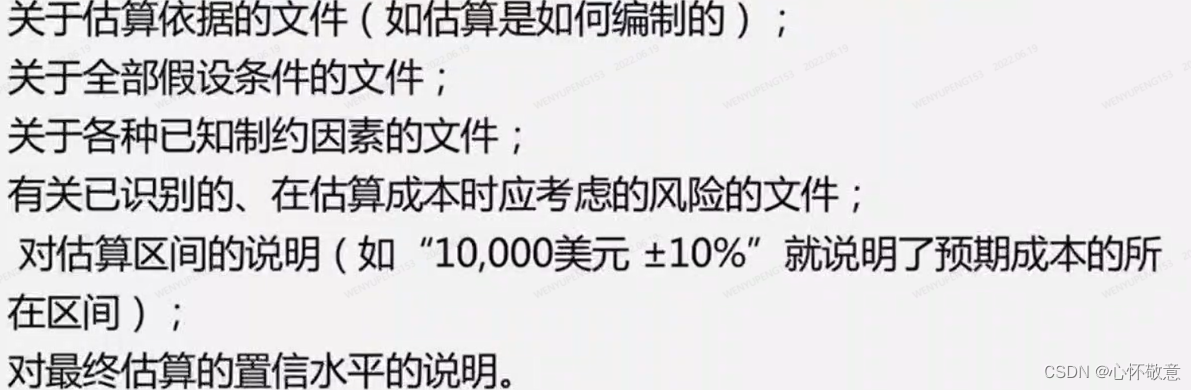

估算依据
支持性文件都应该清晰、完整地说明成本估算是如何得出的。

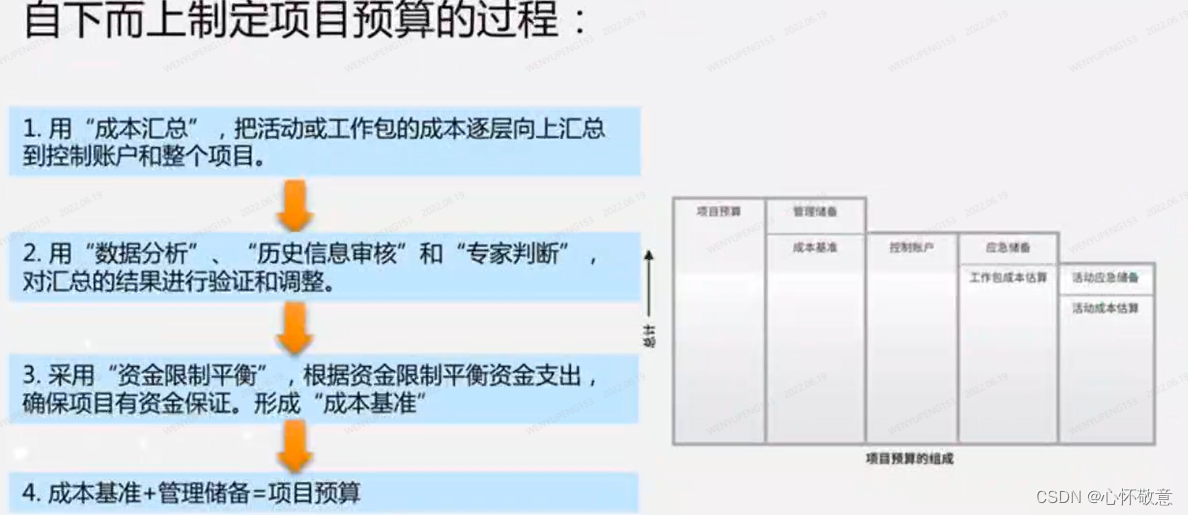

制定预算
目的:汇总所有单个活动或工作包的估算成本,建立一个经批准的成本基准的过程。
作用:确定成本基准,可据此监督和控制项目绩效,本过程仅开展一次或仅在项目的预定点开展
工具与技术

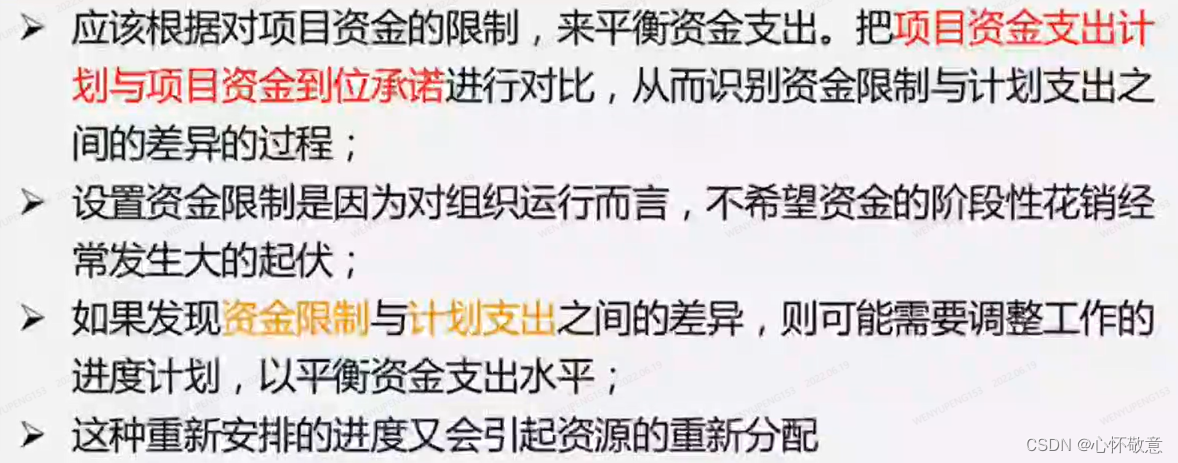

资金平衡限制

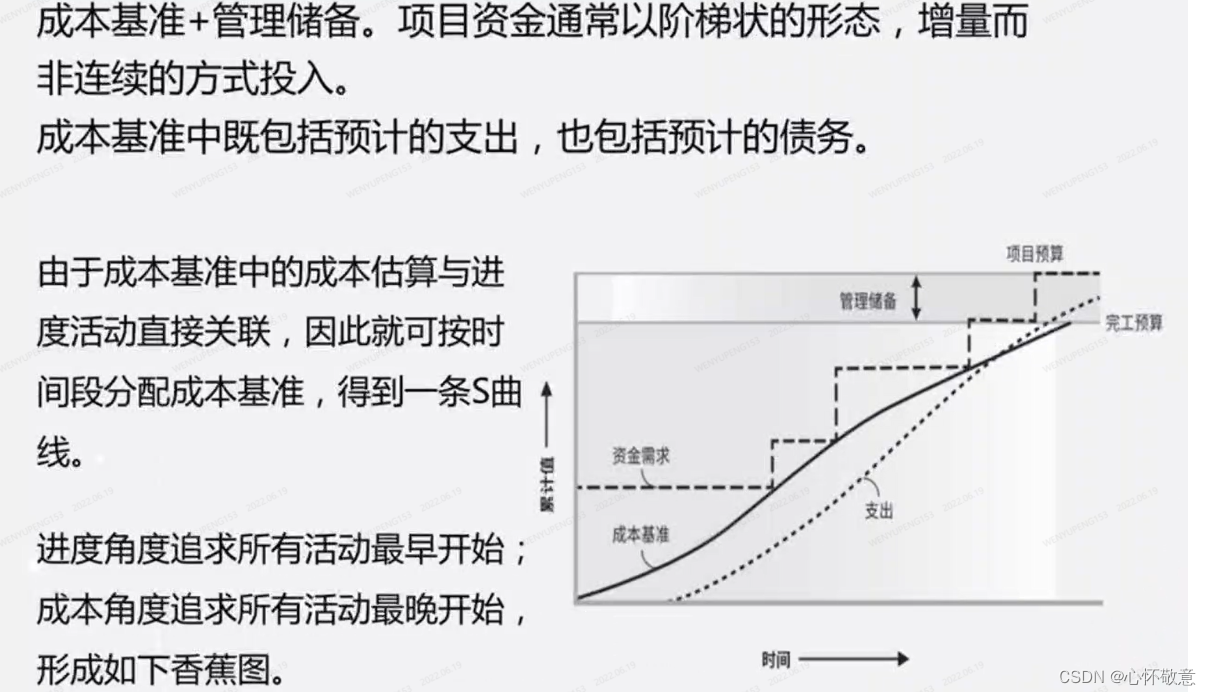

成本基准
是经批准、按时间段分配的项目预算。(包括应急储备,但不包括管理储备)

项目资金需求

控制成本
目的:监督项目状态,以更新项目成本,管理成本基准变更过程。
作用:在整个项目期间保持对成本基准的维护。本过程需要在整个项目期间开展。[外链图片转存失败,源站可能有防盗链机制,建议将图片保存下来直接上传(img-bsZUQ3wK-1655614304657)(pic/image-20220619123207868.png)]
工具与技术

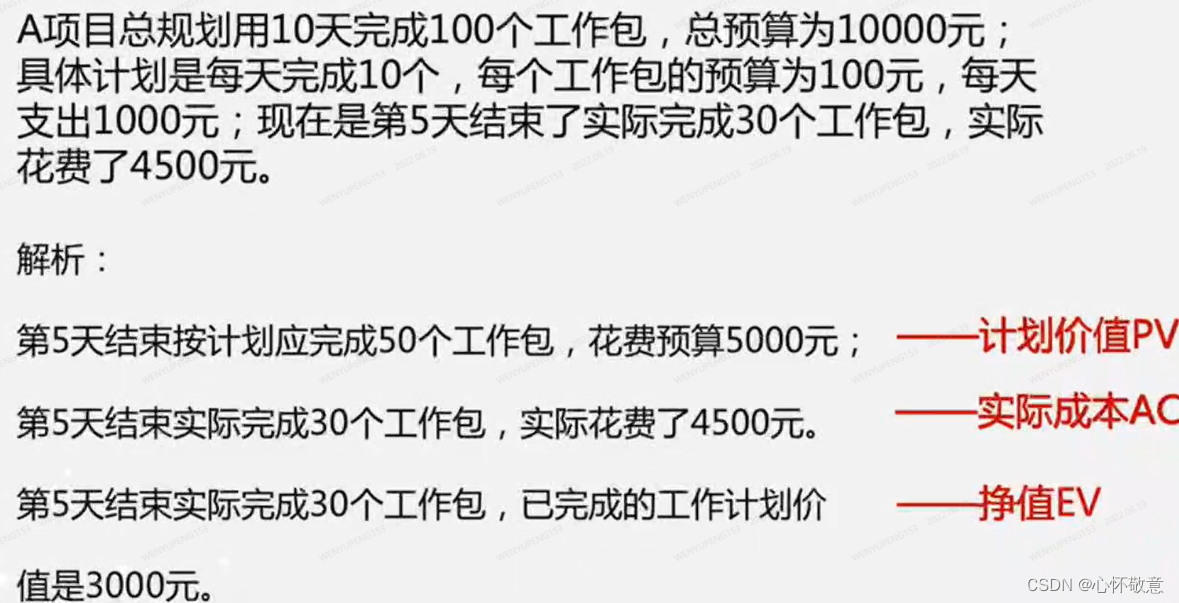

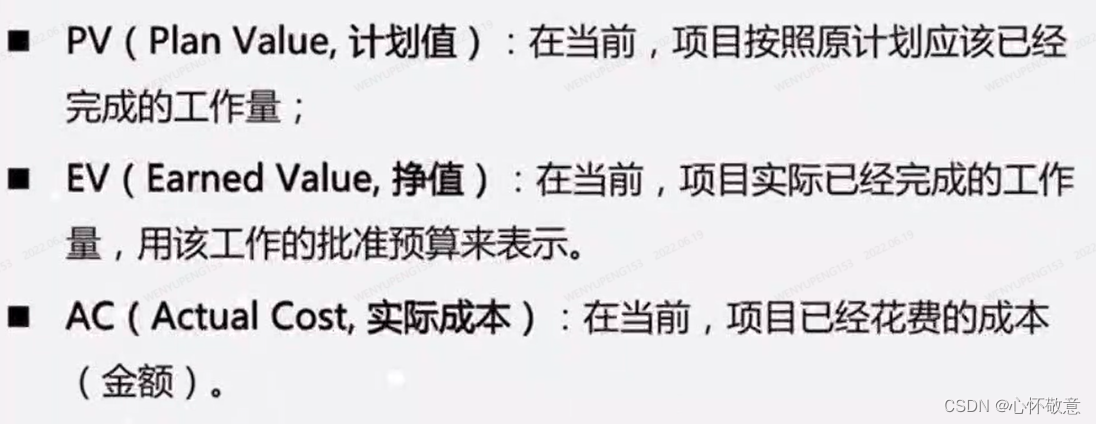

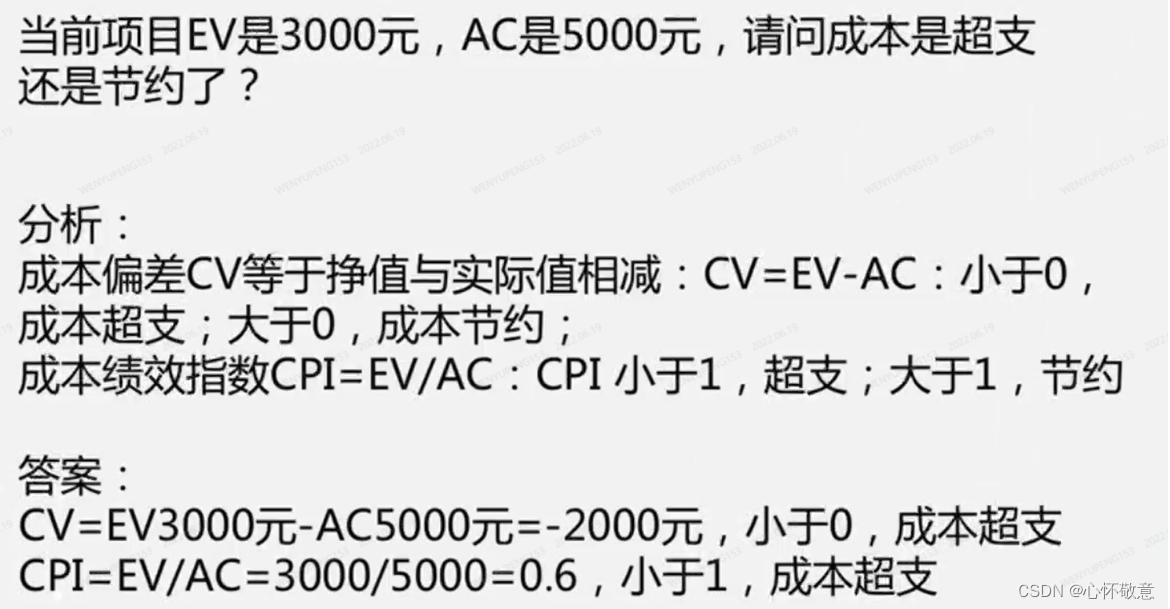

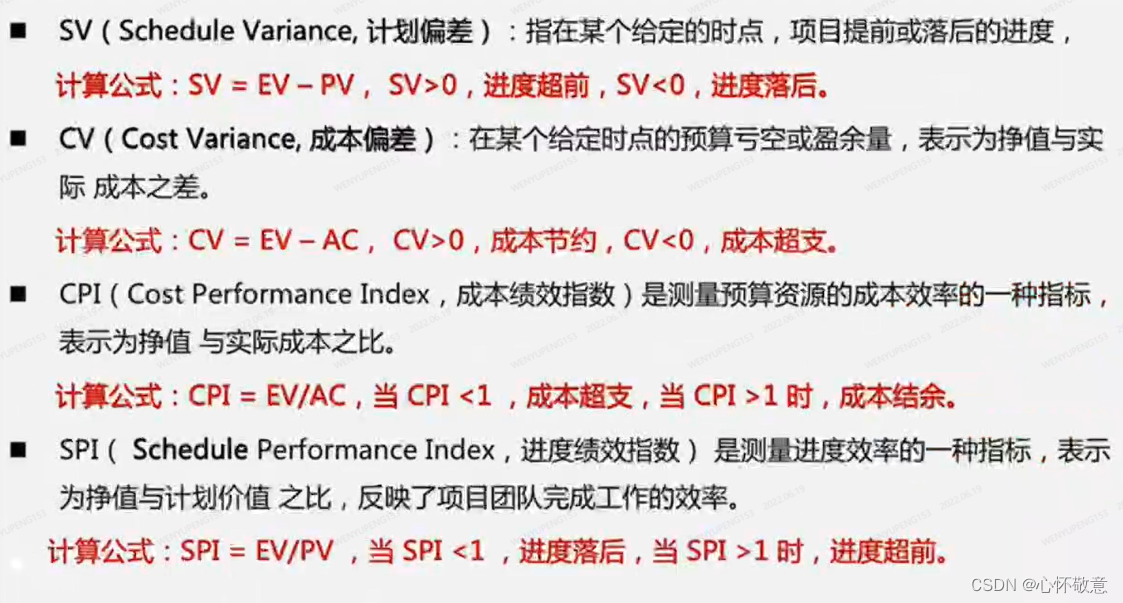

挣值分析

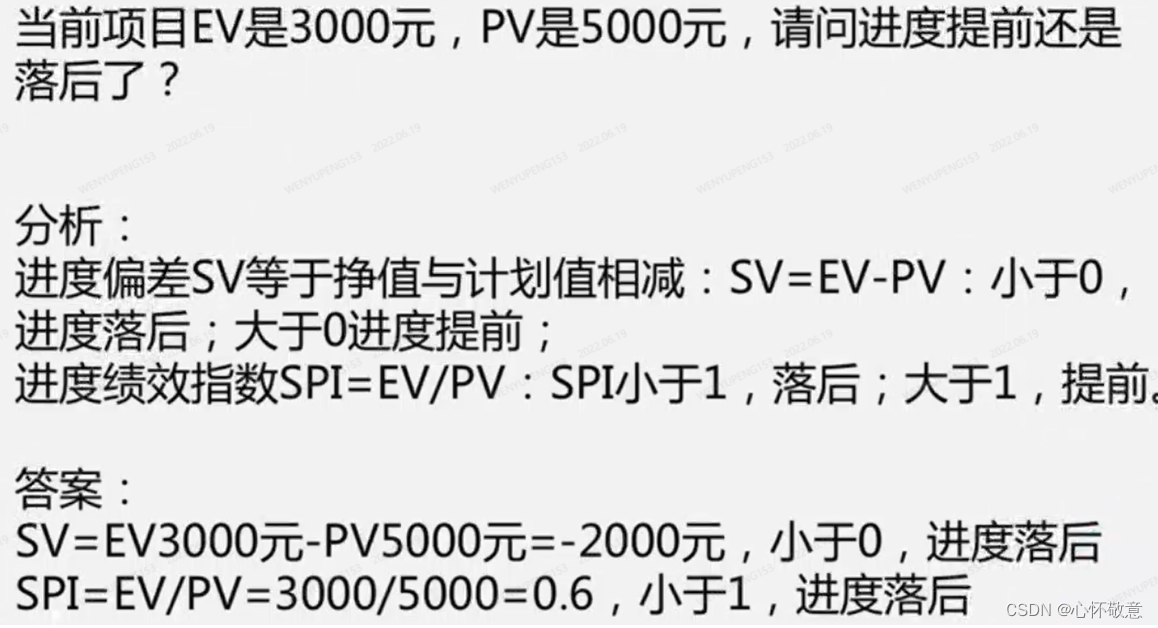

一种综合范围、时间、成本绩效测量的方法。将计划工作量、实际成本与实际挣得的收益进行对比,确定成本和进度是否按照计划执行。

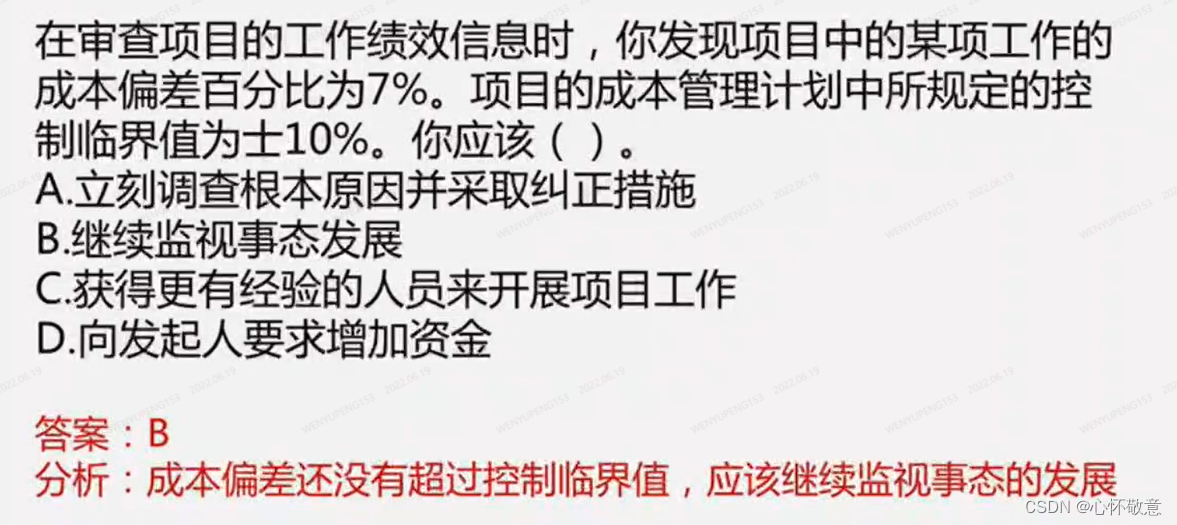

偏差分析

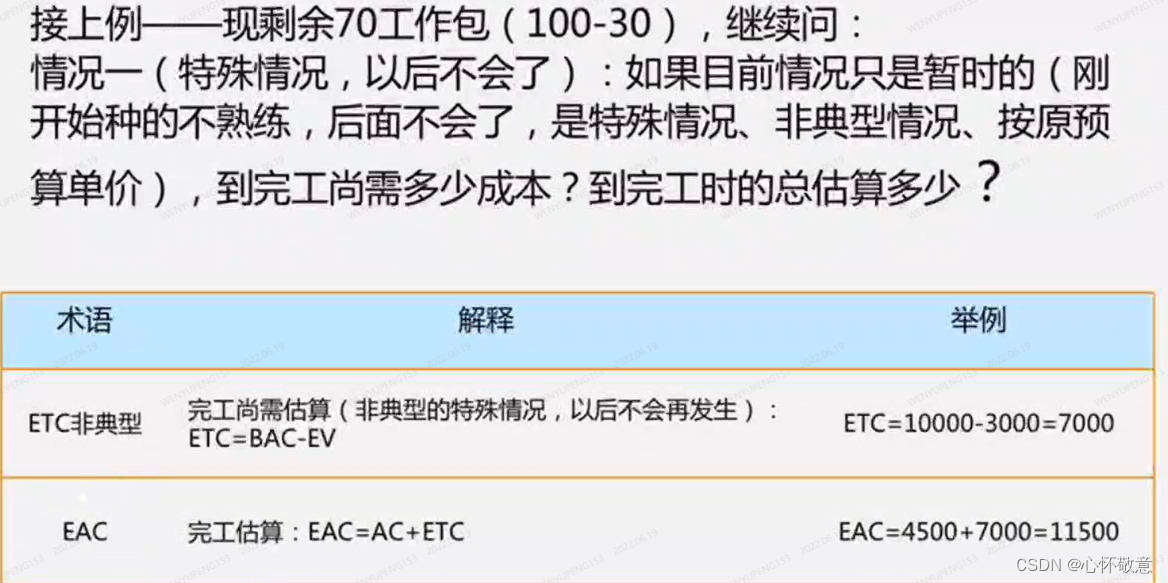

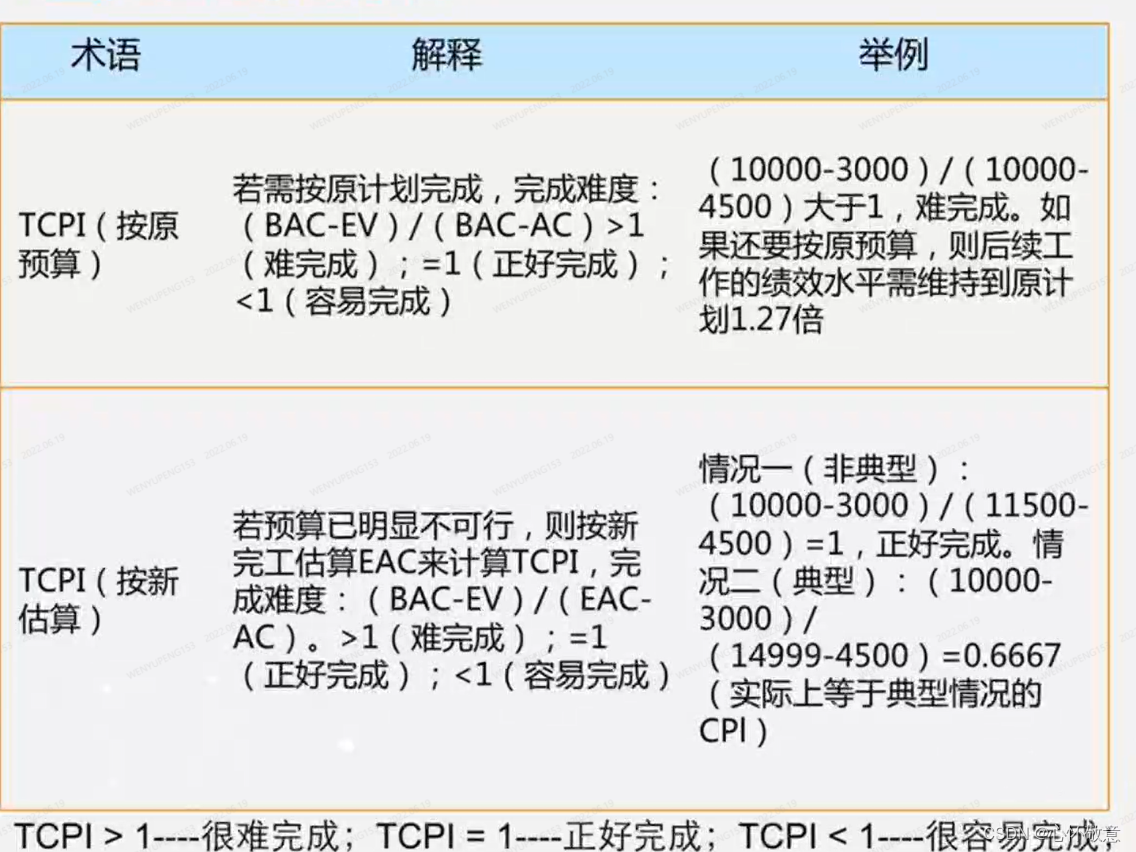

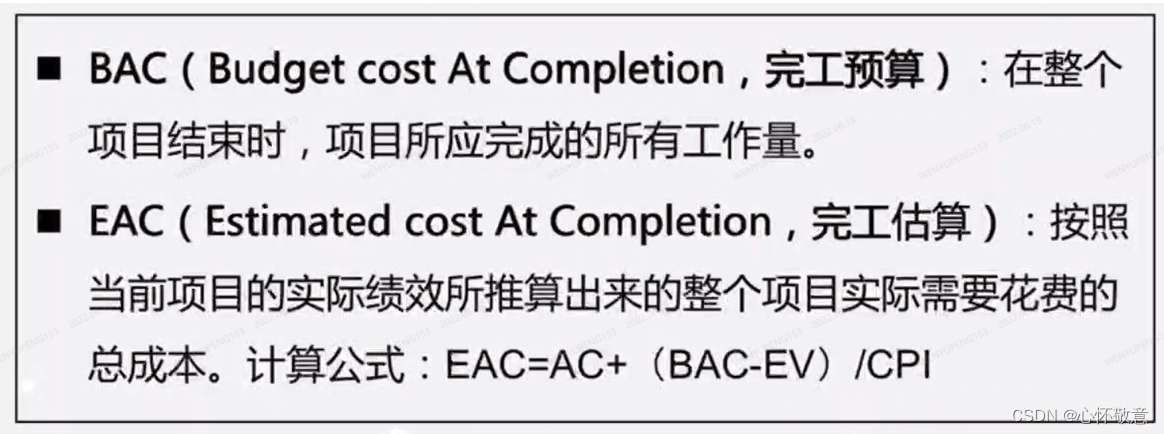

完工尚需绩效指数(TCPI)
是一种为了实现特定的管理目标,剩余资源的使用必须达到成本绩效指标,是完成剩余工作所需的成本与剩余预算之比。
